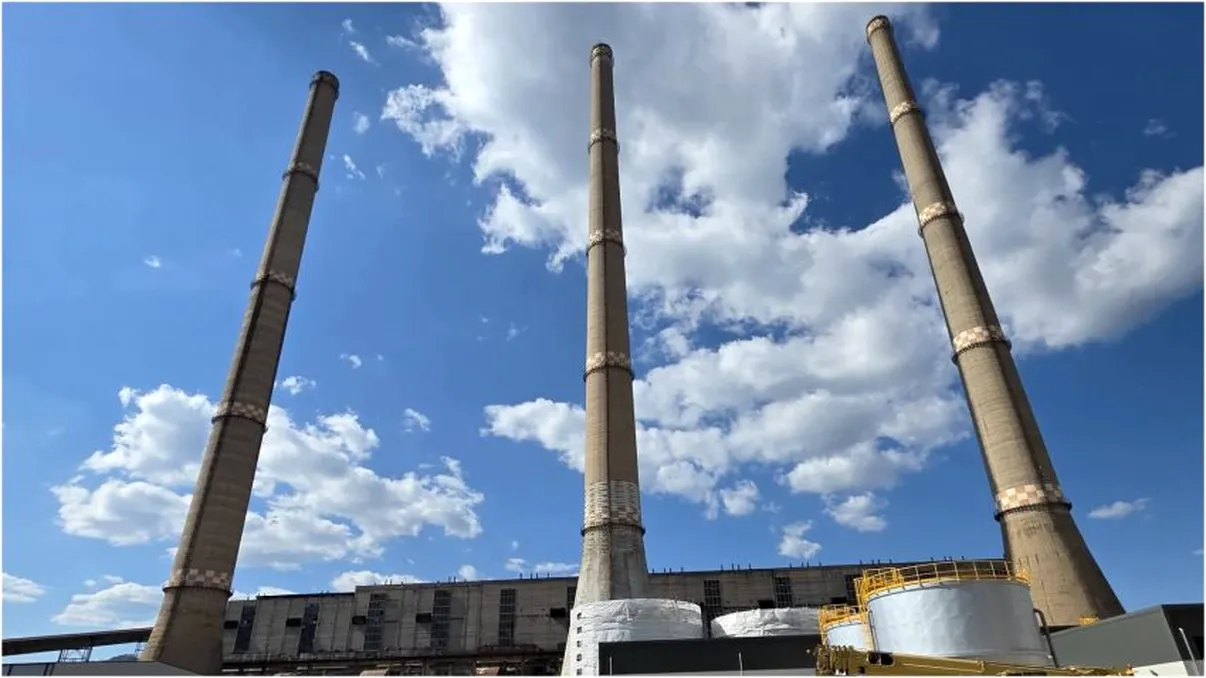

Cea mai mare centrală pe gaze din UE, construită în România, intră într-o etapă decisivă. Când va produce energie
Una dintre cele mai importante investiții din sectorul energetic românesc din ultimii ani a ajuns într-un moment-cheie. Noua centrală pe gaze de la Mintia, dezvoltată de compania Mass Global Energy Rom, a fost înregistrată oficial ca producător aflat în perioada de probe și poate începe testele de producție înainte de intrarea în exploatarea comercială.
Proiectul este considerat cea mai mare centrală pe gaze construită pe un singur amplasament din Uniunea Europeană și va avea o putere instalată totală de aproape 1.700 MW, ceea ce îi va permite să devină unul dintre cei mai importanți producători de energie electrică din România.
Centrala de la Mintia poate începe testele de producție
Mass Global Energy Rom, companie controlată de omul de afaceri iordanian Ahmad Ismail Saleh, a semnat documentele provizorii prin care își asumă responsabilitatea privind echilibrarea producției de energie în perioada testelor.
Acest pas permite centralei de la Mintia să producă energie electrică și să o livreze în Sistemul Energetic Național chiar înainte de punerea în funcțiune comercială. În această etapă, compania va transmite zilnic către Transelectrica estimările privind cantitatea de energie care urmează să fie produsă, în conformitate cu programul de probe aprobat de operatorul sistemului de transport.
Cum va fi plătită energia produsă în timpul testelor
Legislația prevede reguli speciale pentru energia produsă în perioada probelor. Pentru fiecare MWh livrat în sistem, compania va primi valoarea cea mai mică dintre prețul de închidere al pieței pentru ziua următoare și 400 de lei/MWh, dacă prețul energiei este pozitiv.
În schimb, dacă pe piață apar intervale cu prețuri negative, producătorul va plăti către Transelectrica contravaloarea energiei injectate în rețea în acele intervale.
Acest mecanism este utilizat pentru centralele aflate în faza de testare și permite verificarea funcționării instalațiilor înainte de exploatarea comercială propriu-zisă.
Când va funcționa la capacitate maximă
Potrivit contractului de racordare încheiat cu Transelectrica, termenul pentru atingerea puterii totale proiectate, de 1.677 MW, este 30 iunie 2027. Totuși, până la finalizarea lucrărilor de modernizare a liniei electrice de 220 kV Mintia–Timișoara, centrala va putea evacua în rețea o putere maximă de aproximativ 1.448 MW.
Planurile companiei sunt însă ambițioase. Până la sfârșitul anului 2026 este estimată intrarea în exploatare comercială a unei capacități de aproximativ 1.100 MW, deja finalizată. Pentru încă 190 MW a fost aprobată o prelungire a termenului de punere în funcțiune până la 31 decembrie 2027.
De ce este important proiectul pentru România
Noua centrală de la Mintia este considerată una dintre investițiile strategice pentru sistemul energetic național. Odată pusă în funcțiune, aceasta va contribui la înlocuirea unor capacități vechi de producție, va crește disponibilitatea energiei electrice produse în țară și va reduce dependența de importuri în perioadele cu consum ridicat.
În contextul în care România traversează o perioadă cu presiuni asupra sistemului energetic și cu prețuri ridicate pe piața de electricitate, intrarea treptată în funcțiune a centralei de la Mintia este văzută ca un pas important pentru consolidarea securității energetice și pentru creșterea capacității interne de producție.
